一、工程概況:石馬河河口東江水源保護一期工程是東莞市乃至廣東省重點工程,是東江的一級支流,流域經深圳、東莞兩個重要城市,至新開河口流入東江。隨著近年的經濟發展,區域防洪排澇及生態環境壓力也與日俱增,區域內水污染嚴重,另外上游深圳、潼湖流域污水的排放也經由石馬河排入東江,嚴重威脅了東深供水工程及東江中下游供水安全,為了最大限度地減少石馬河大量污水對東江水源的污染,尤其是初汛污水,需提高攔截污水流量,擴大過流排污,需在石馬河河口新建攔污節制閘、重建塘反虹涵和擴建調污箱涵工程,保護和改善東江水源。

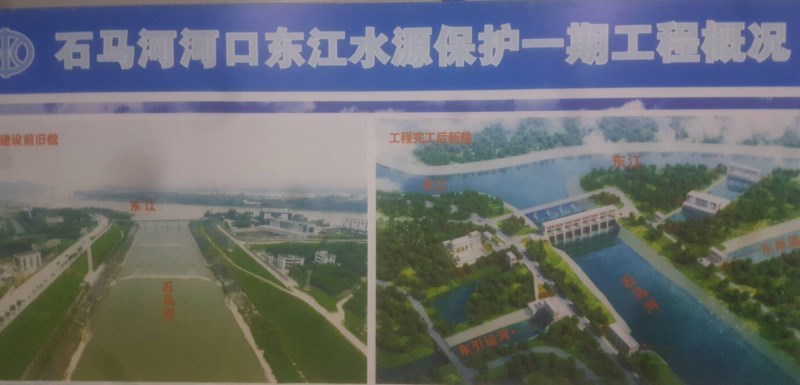

建設規劃圖
二、施工現狀:截至2018年3月31日,工程已完成節制閘閘底、兩岸擋墻、消力池、護坦、海漫等10m以下高程建設,其中節制閘閘室已施工至13.75m高程,閘墩混凝土已封頂,圓滿的完成了東莞市水務局“考核暫行辦法”給定的完成節制閘10m高程以下的進度目標。趕在汛前將完成水下部分閘門埋件及二期砼安裝、閘室閘墩完成至高程15m、水下部分工程檢測及過水階段驗收。

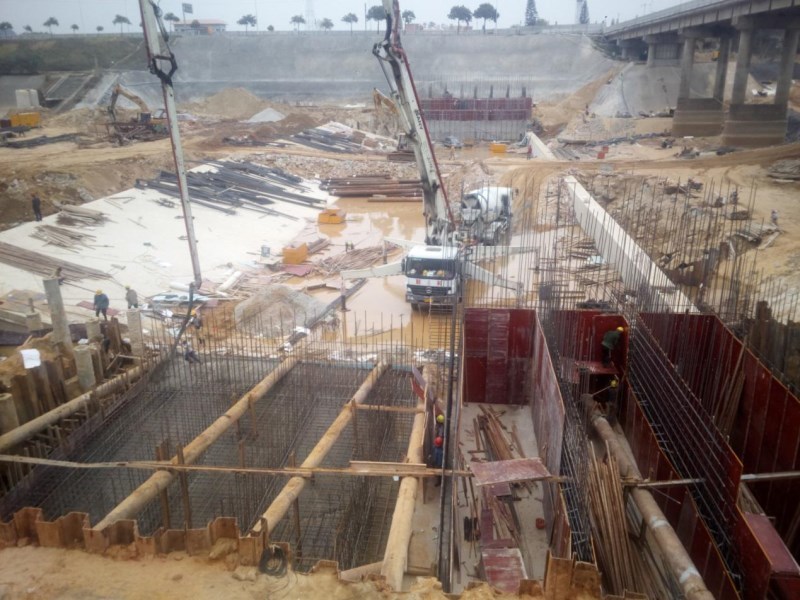

消力池施工
三、施工質量:按照《石馬河河口東江水源保護一期工程質量監督計劃》實施,從原材料投入至工序工程施工、單元工程及分部工程施工過程進行有效控制,現工程各項檢驗檢測、東莞市質量安全監督站的累次現場監督檢測、省市有關部門的多次督察均在可控范圍,工程開工至今未發生質量缺陷和質量事故。

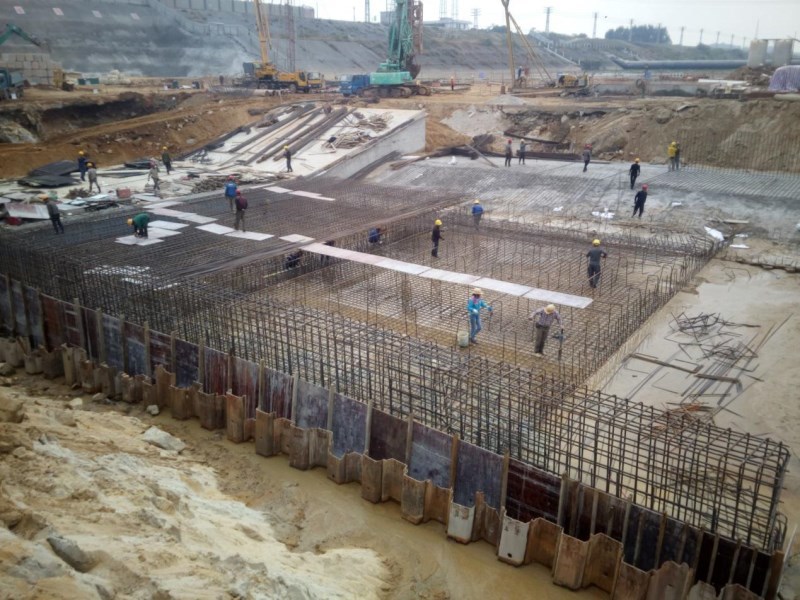

擋墻施工
四、施工安全:貫徹執行《安全生產管理?xiàng)l例》,以《石馬河河口東江水源保護一期工程安全監督計劃》為指導,建立建全了項目施工安全生產管理體系,完善和落實了項目各安全生產規章制度及安全生產責任制度,按合同要求對安全文明措施費實施了有效投入,施工過程中采用了事前預防、事中及過程控制的有效管理手段,工程開工至今,生產安全始終處于有效控制范圍,沒有發生任何安全事故,符合階段性目標。

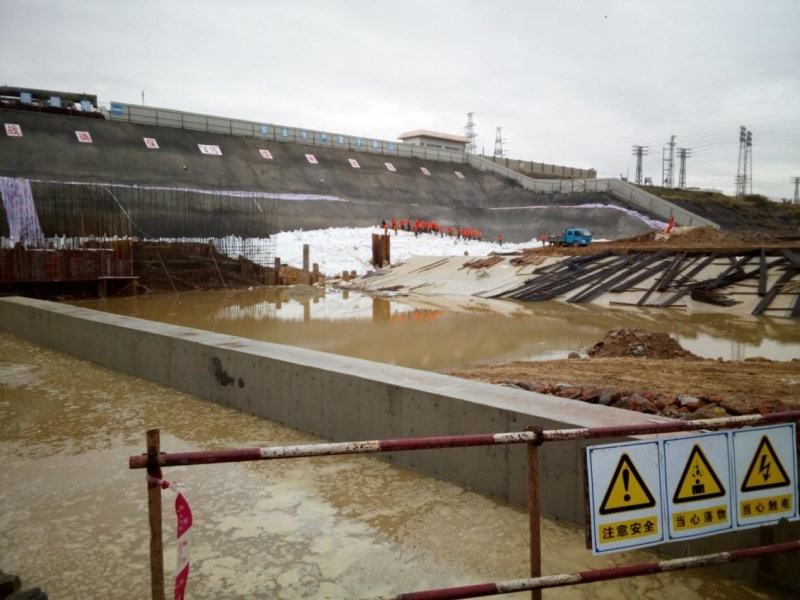

搶險應急
五、環境保護及水土保持:2017年12月25日廣東省水利廳粵水印發《關于開展石馬河河口東江水源保護一期工程水土保持監督檢查的通知》(粵水水保函〔2017〕2795號),并對本項目水土保持工作實施了現場檢查和評審,省水利廳水保處檢查過程中對工程水土保持工作進行了充分肯定,并下發了《廣東省水利廳關于石馬河河口東江水源保護一期工程水土保持監督檢查意見的函》(粵水水保函〔2018〕40號),函中提出:“建設單位高度重視水土保持工作,認真履行了法律法規規定的職責”,“施工現場整潔,未發現土石方亂堆亂棄現現象”,“各防治區及時落實了排水、沉砂池、苫蓋和綠化等水土保持措施,防護措施合理、有效,起到了良好的防護效果”。
環保檢查會議
